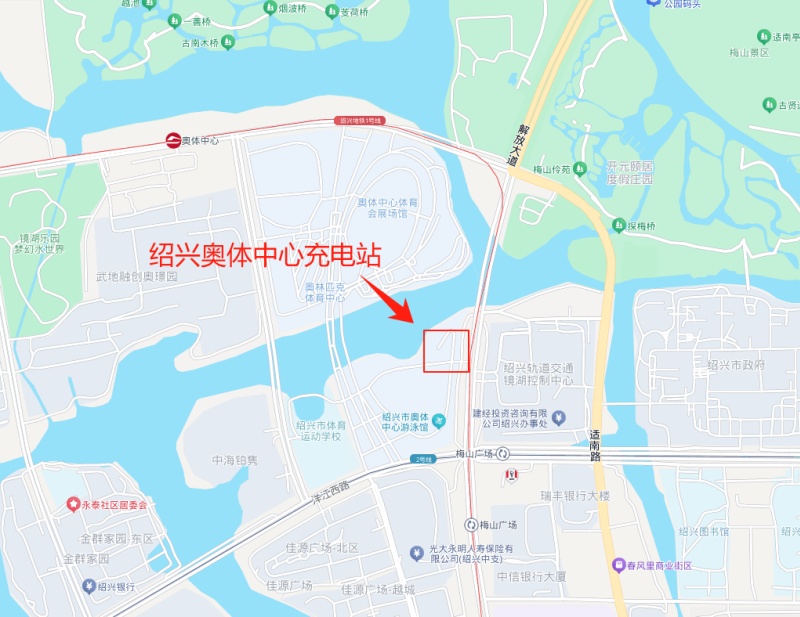

为更好服务市民绿色出行需求,完善城市充电基础设施网络,绍兴市奥体中心充电站升级改造项目正有序推进。施工现场,基坑土建与电力设施建设同步展开,呈现一派繁忙景象。

本次升级改造工程由市公交集团下属轨交充电网公司投资实施,总投资约125万元。项目在保留原有慢充设施的基础上,增设16把快速充电枪,显著提升场站服务能力。技术配置方面,场站将配备2台480kW直流充电机、1台800kVA箱式变压器及16台直流快充桩,为新能源车主提供更高效便捷的充电服务。

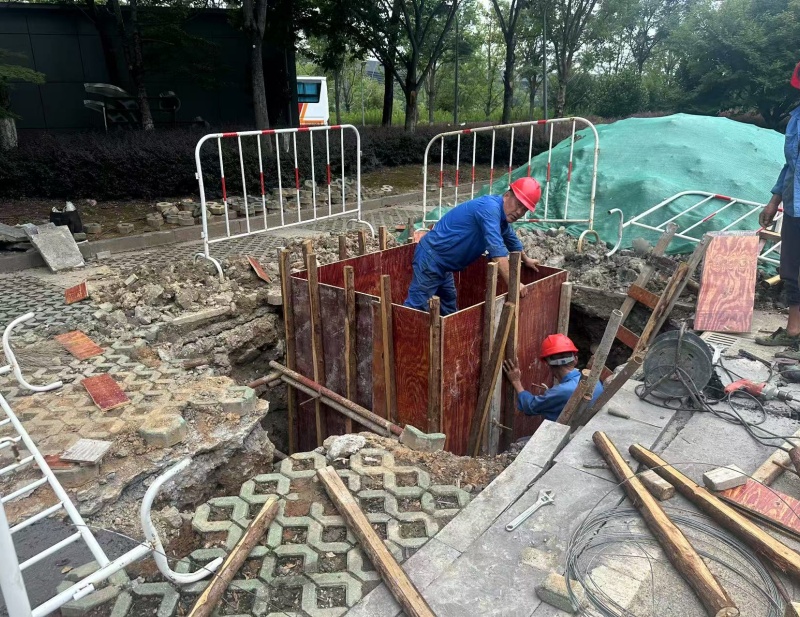

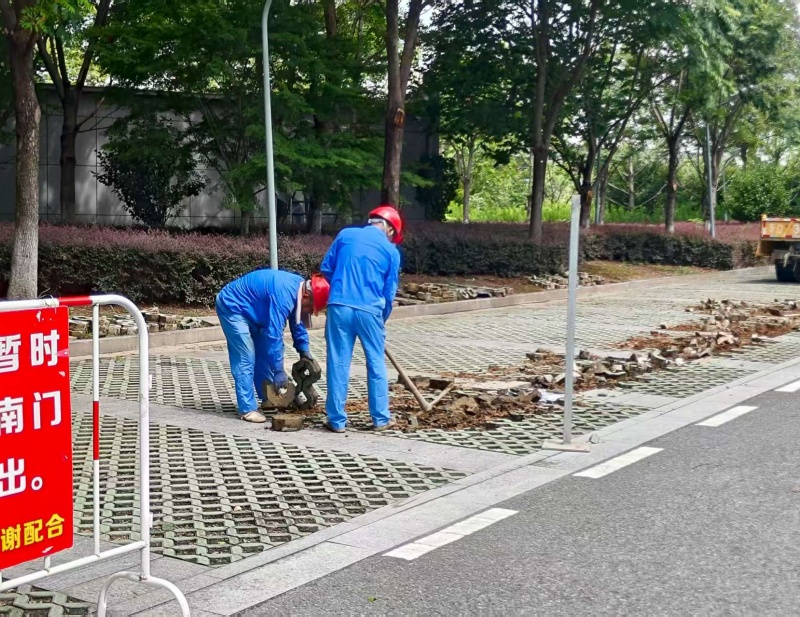

据悉,目前工程正按计划进行,主要开展变电箱基础开挖、支模、钢筋绑扎及电缆槽开挖等作业。后续将进入混凝土浇筑阶段,整体建设工期预计40天,计划于8月底完成施工,9月底正式投入运营。

奥体中心充电站升级改造是公司优化充电网络布局、延伸服务触角的重要举措,公司将严把工程质量与安全关,全力推进建设进度,确保项目如期建成投运。项目建成后,前往奥体中心健身、观赛的市民及游客,在享受优质体育服务的同时,可高效便捷地为爱车补充电能,实现“运动+补能”的一站式体验。
